На Смоленской ТЭЦ-2 в рамках федеральной программы заменят турбоагрегат

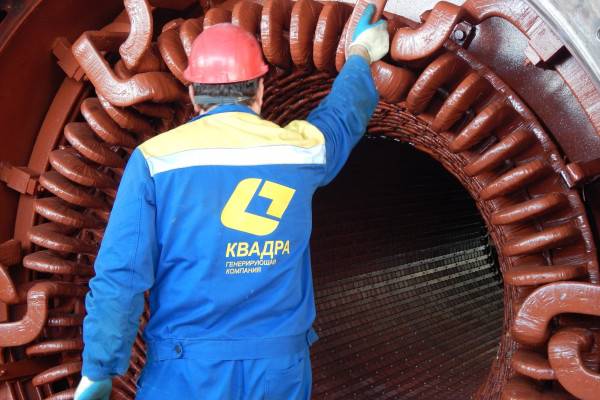

Более четырех десятков лет назад на Смоленской ТЭЦ-2 был запущен в работу турбоагрегат №3 мощностью 110 МВт. За это время оборудование наработало свыше 299 тысяч часов, дважды пройдя через процедуру продления срока своей эксплуатации. В настоящее время специалисты ведут работы по демонтажу этого турбоагрегата, поскольку он будет заменен на новый в рамках федеральной программы модернизации генерирующих мощностей. Уже демонтированы и выгружены на площадку временного хранения части корпуса и ротор турбины с валом и рабочим колесом, а также элементы генератора. Кроме того, идет разборка двух трансформаторов, вместо которых будут установлены новые. «К монтажу нового оборудования специалисты приступят уже в октябре этого года. Пуск новой машины мощностью 130 МВт запланирован на декабрь 2024 года», – сообщили в смоленском филиале АО «Квадра».
